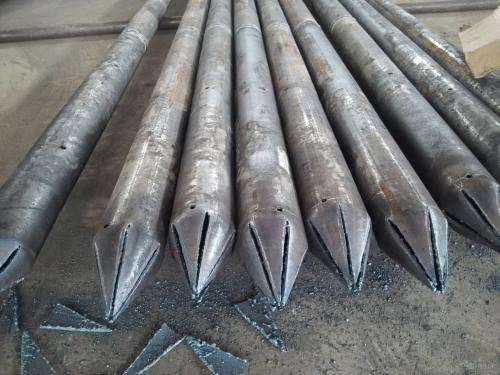

鋼花管土釘壓漿的施工的難度是比較大的,一般是要先進行打孔,然后再進行壓漿,而且是工程和各種的技術要求都是比較高的,一般來說在加工和制作的時候要注意地質和土層,這樣的話技術有利于事半功倍。由于鋼花管的發展現在的規格和型號都是比較大的,因此對于鋼花管而言更多的是要保證最基本的施工方案。由于鋼花管土釘壓漿的技術要求比較高,花費也是自然而然的也是比較高的,多則的話能夠達到幾百萬和幾十萬。我們先看看它的技術水平如何吧:

鉆孔前在鉆桿上標計鋼花管的長度,以便控制鉆孔深度,鋼花管露出坡面的長度,不應大于噴層厚度。
鉆進過程中對每個孔的地層變化,鉆進狀態(鉆壓、鉆速)、地下水及一些特殊情況作好現場施工記錄。如遇塌孔縮孔等不良鉆進現象時,須立即停鉆,及時進行固壁灌漿處理(灌漿壓力0.5~0.8MPa),待水泥砂漿初凝后,重新掃孔鉆進。鉆孔的孔位、孔深、傾斜度應按設計要求進行嚴格控制,按孔位、孔向架設鉆機,開孔時力求精確,孔深嚴格按要求控制。
鋼花管注漿施工完畢后進行邊坡噴護施工,初噴4cm,掛鋼筋網后再噴4cm。噴射用砼在現場拌制,由運料車運至噴射工作面。噴射砼配合比由西南檢測院根據試驗選擇,并經過試驗驗證。噴前清除松動土體,按經監理工程師批準的配合比將配料在現場拌合均勻,然后將混合料運送到噴射點,分層噴射。自下而上分段進行,噴嘴應與受噴面保持垂直,同時與受噴面保持一定的距離,一般為1.5~2.0m。
回彈料嚴禁重復使用,噴射混凝土的噴層厚度平均厚度≥設計值。對于超挖部分或受噴面明顯凹凸不平處,采用同等級強度混凝土噴射補平和回填。
鉆進達到設計深度后,不能立即停鉆,要求穩鉆1~2 分鐘,防止孔底尖滅、達不到設計孔徑。鉆孔孔壁不得有沉碴及水體粘滯,必須清理干凈,在鉆孔完成后,使用高壓空氣(風壓0.2~0.4MPa)將孔內巖粉及水體全部清除出孔外,不得采用高壓水沖洗,以免降低水泥砂漿與孔壁土體的粘結強度。若遇孔內有承壓水流出,待水壓、水量變小后方可安裝鋼筋網與注漿,必要時在周圍適當部位設置排水孔處理。
