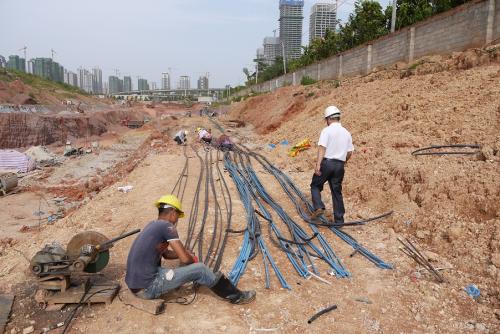

鋼花管一般是用在工程施工中進行注漿用的,它的成效是比較高的,優點和優勢也是比較多的,在工程注漿的作用中是比較強大的。鋼花管在進行使用的時候經常會用到套用定額?它是怎么進行施工的呢?

1、 鋼花管加工 (1) 鋼管規格:施工中采用無縫鋼管,Φ108mm,壁厚6mm,鋼 管出廠長度6-8m。施工中采用焊接,鋼管總長根據測量編號及數控確定。
② 鋼花管在注漿時要保證放在鉆孔中心,確保鋼花管周圍保護層厚度均勻,鋼花管在上部要焊接支撐鋼筋。鋼花管上部支撐鋼筋類型為4根Φ20mm,單根長度為340mm,采用雙面焊接,與鋼花管壁焊接長度為200mm,支撐與地面長度為140mm。焊接過程中不得澆水,焊接完后自然冷卻。
(4) 鋼管底蓋:由于一次注漿時,水泥漿不能進入鋼管內,加 工時將最下一節鋼花管底部用鋼板焊接密封,鋼板厚5.0mm鋼板中心鉆一個Φ22mm的孔,一次注漿的PVC管將從此孔穿過。 (5) 鋼管除銹,用砂紙或鋼絲球將鋼管表面除銹以提高水泥漿 與鋼管的粘聚力,除銹也有利于膠帶與鋼管粘結,防止水泥漿從孔眼冒漿。
2、 鉆機鉆孔
(1) 鉆孔采用機械鉆進成孔,成孔直徑Φ148mm,施工中應保證 無水鉆進,每孔超鉆20cm;
(2) 測量定位:根據數據放孔位,鉆孔孔位允許偏差≤50mm, 在孔位上插上竹簽,并用油漆將孔號標注在框架上,以便施工時記錄該孔的準確位置。
(3) 成孔驗收:鉆孔垂直度偏差允許1%,鉆孔到設計深度后,測量深度,用長度1.0m的與鋼花管同直徑的鋼管試放一次,確認可以下達設計深度后,開始下正式鋼花管。
3、 鋼花管入孔
(1) 下放鋼花管時,將第一次注漿的PVC管從管底孔中穿入, 從鋼花管上口穿出,PVC管下端伸出鋼花管底部外10cm,PVC管外套一個密封圈,用膠帶固定好,然后將此密封圈塞入鋼花管底蓋的孔中,使鋼花管與PVC管接合處密封好。
(2) 利用鉆機吊起鋼花管入孔,上端留0.4m管頭。為了保護 管壁膠帶在吊裝過程中不被損壞,在套鋼絲繩的地方用棉紗或水泥袋包裹,吊裝時鋼管要勻速下放,避免損壞封眼膠帶,如果有損傷或者破洞,要重新封閉好再下管。
4、 注漿 注漿分第一次常注漿和第二次分段劈裂注漿。
(1) 一次常注漿 洗 孔:鋼花管入孔后,先泵送少量清水,通過注漿管注入孔底,稀釋孔底殘渣,將泥渣托出,然后進行第一次注漿。 注漿泥漿:第一次注漿水灰比1:1(P425水泥),水泥漿從孔底向上灌注,利用水泥漿的浮力將鉆孔泥漿壓出孔外,注漿時注意觀察孔口流出漿液的顏色,當流出的漿液為純水泥漿時,即停止注漿。
(2) 二次分段霹靂注漿
關于鋼花管如何套用定額的一些日常的問題,僅供大家去參考:
樁基底以下的溶洞注漿套用7-24安裝壓漿管道和壓漿定額。溶洞注漿孔布置范圍:根據揭露有溶洞的地質勘察鉆孔外延5.0m。如施工外延外排鉆孔時還有溶洞存在,則繼續向外延伸至完整地層為止。
充填注漿體強度不小于50KPa,注漿體材料為水泥泥粉混合物,配合比(重量比)為:水泥:泥粉=3:7,水灰比為0.5。
定額里只有細石混凝土二次灌漿,但現場實際用高強灌漿料,我應該怎樣套定額???另外定額里墻模板子目下鐵件指什么???? 答:二次灌漿你按細石砼定額子目套取,材料按高強灌漿料的價格進行調差,墻模板里的鐵件是指支墻模板時需用部份鐵件固定模板墊片及控制墻內凈距離所用的零星鐵件。
定額里只有細石混凝土二次灌漿,但現場實際用高強灌漿料,我應該怎樣套定額???另外定額里墻模板子目下鐵件指什么????答:就套二次灌漿即可,把材料調成市場價。鐵件是指支模時用的一些地錨,拉桿,鐵件等。
